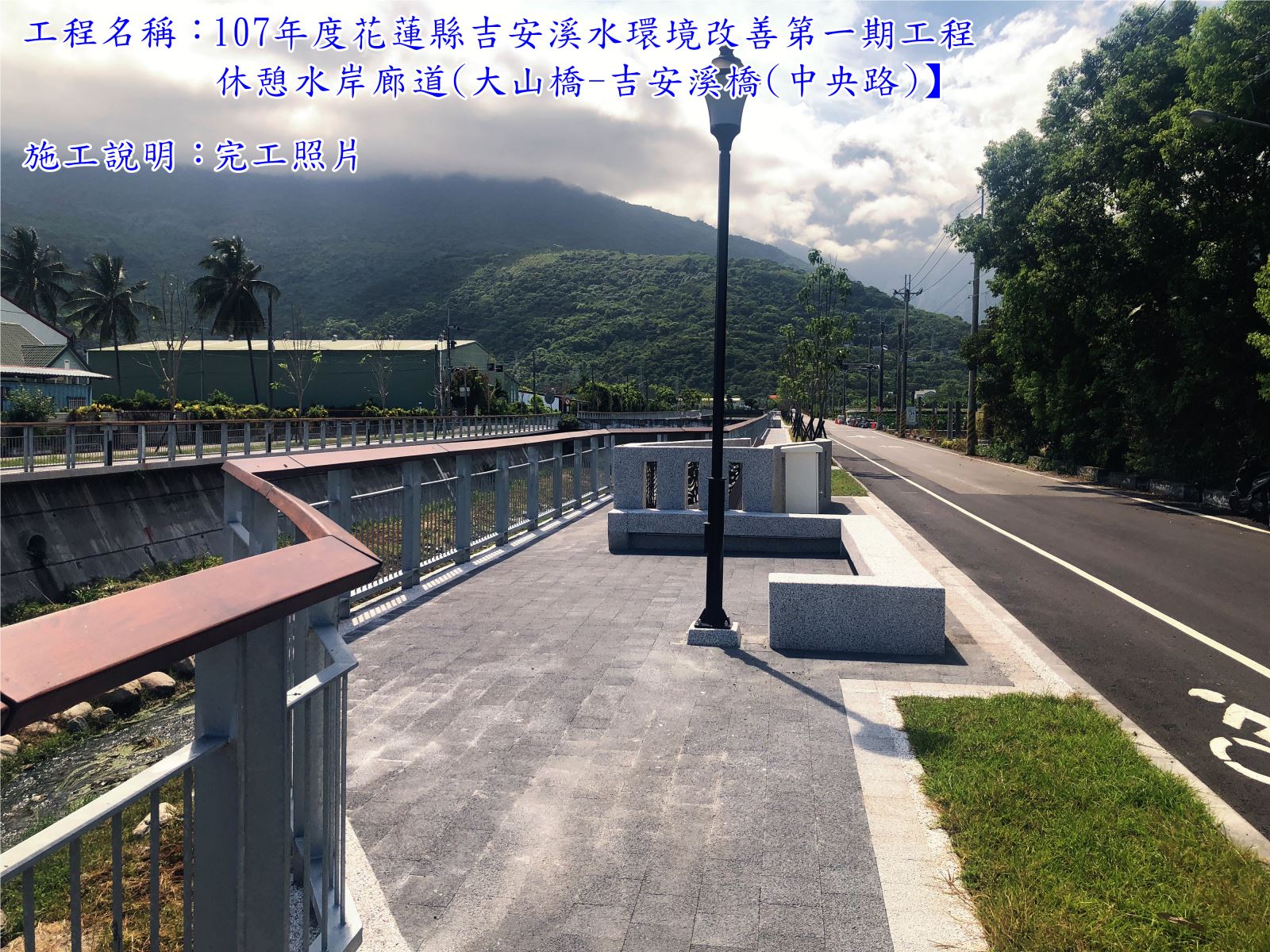

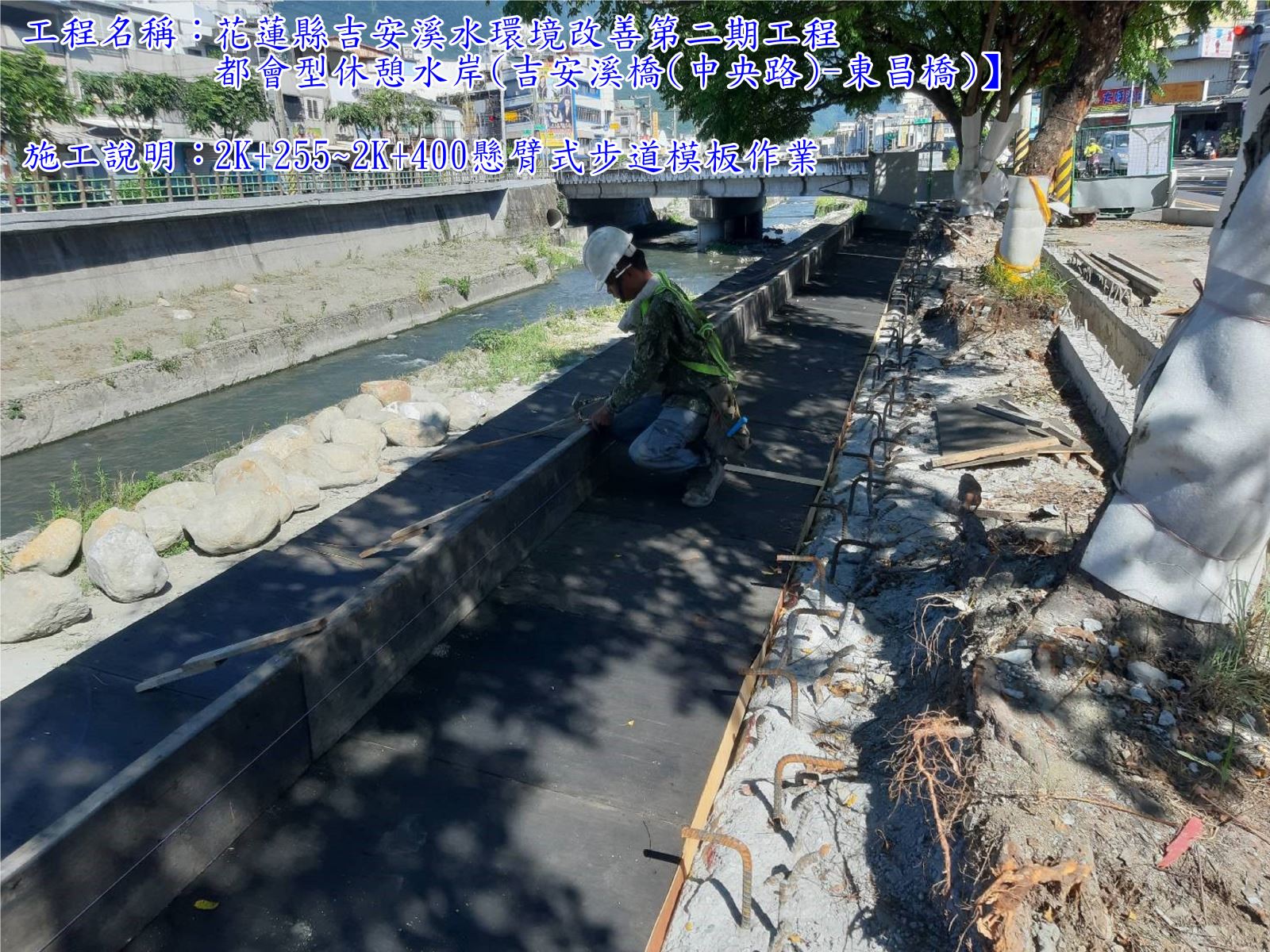

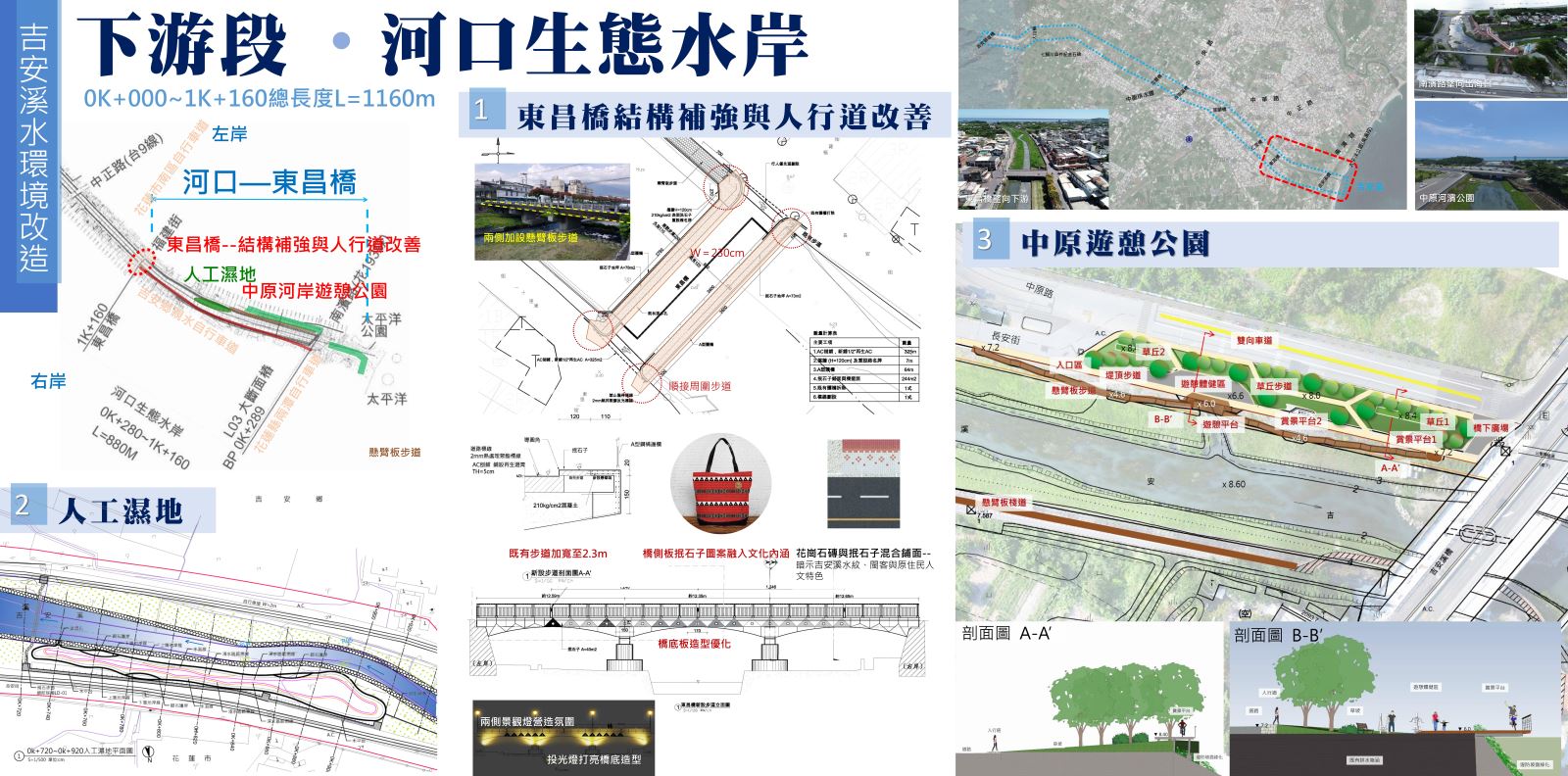

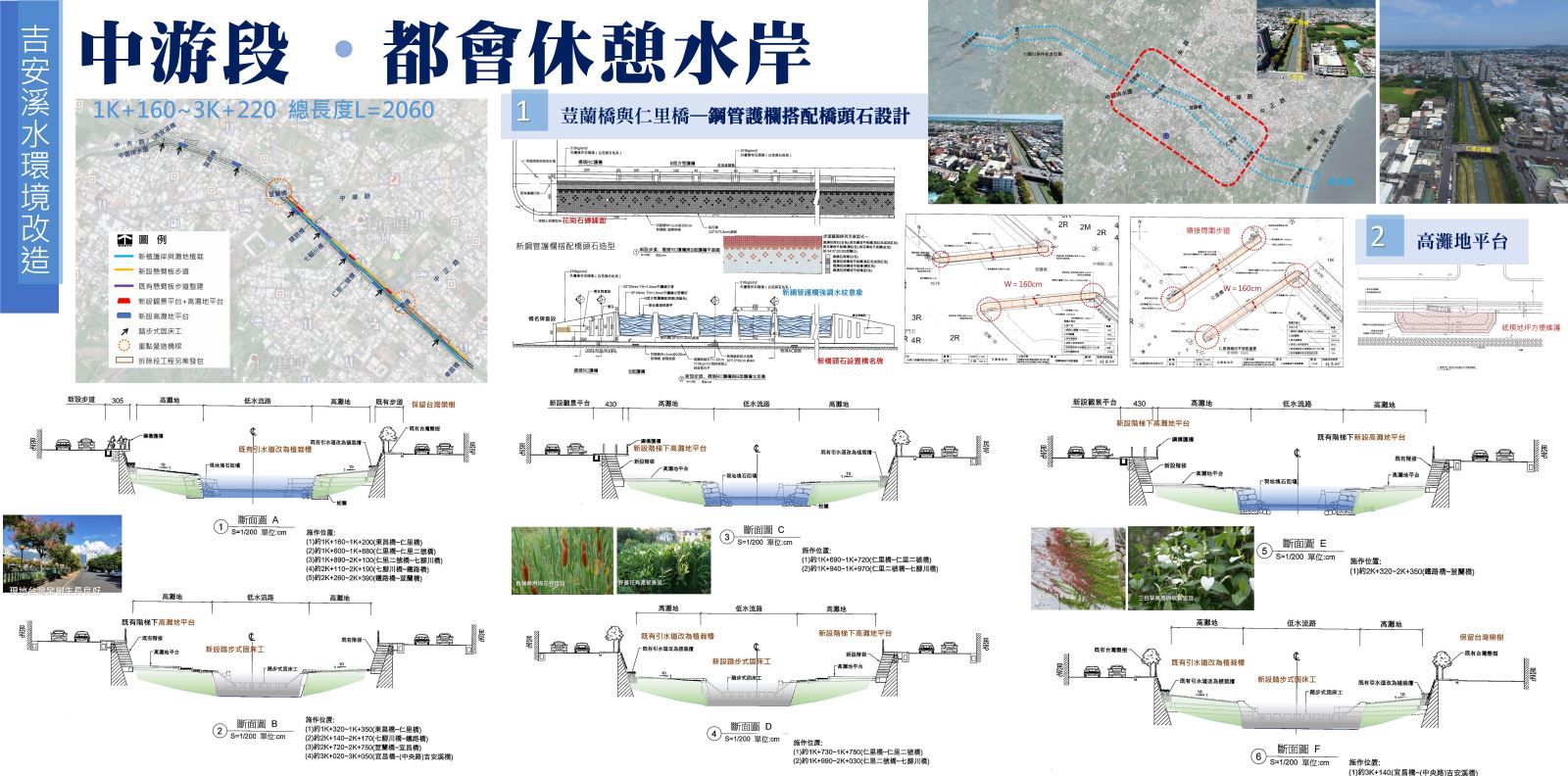

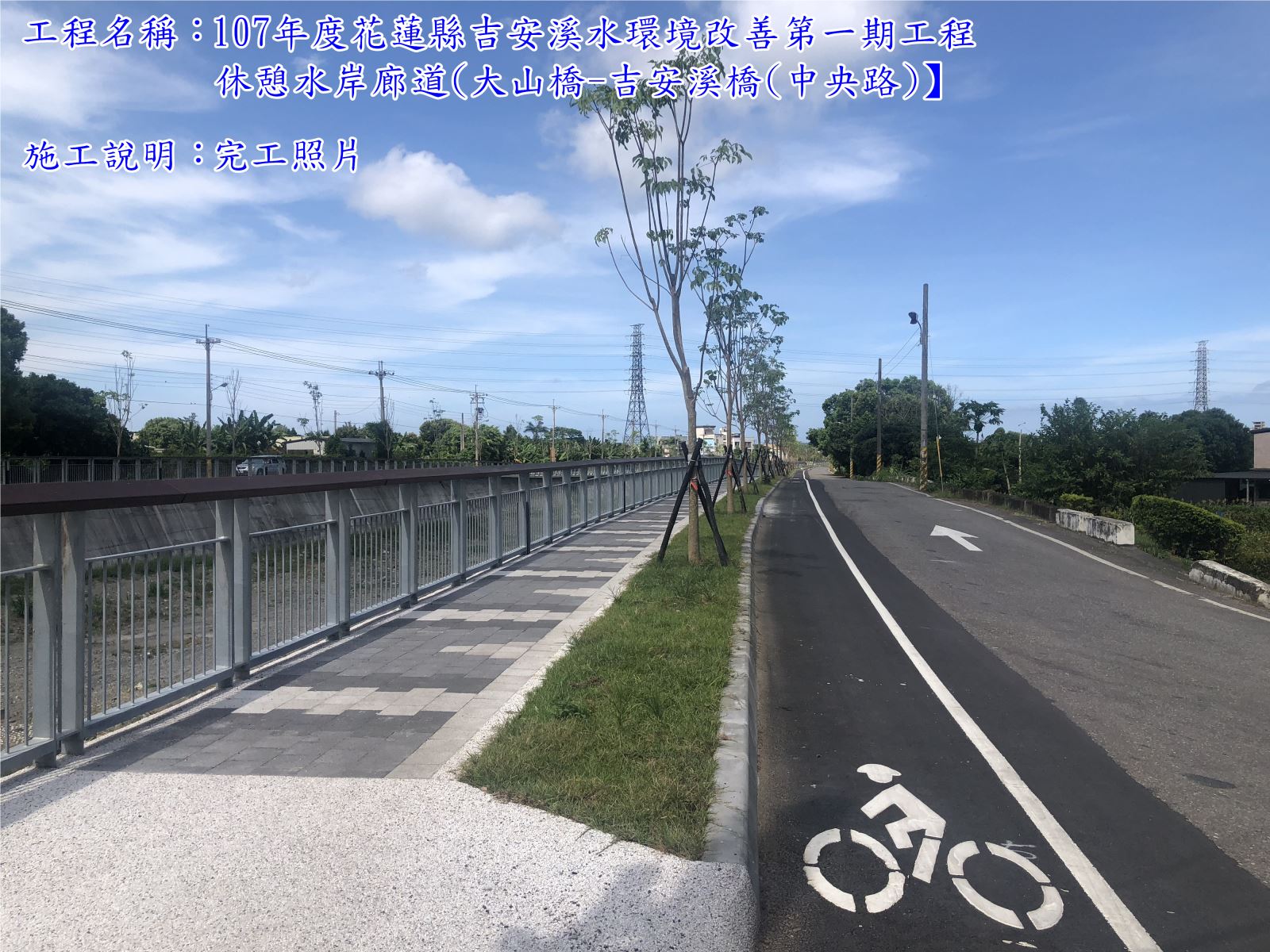

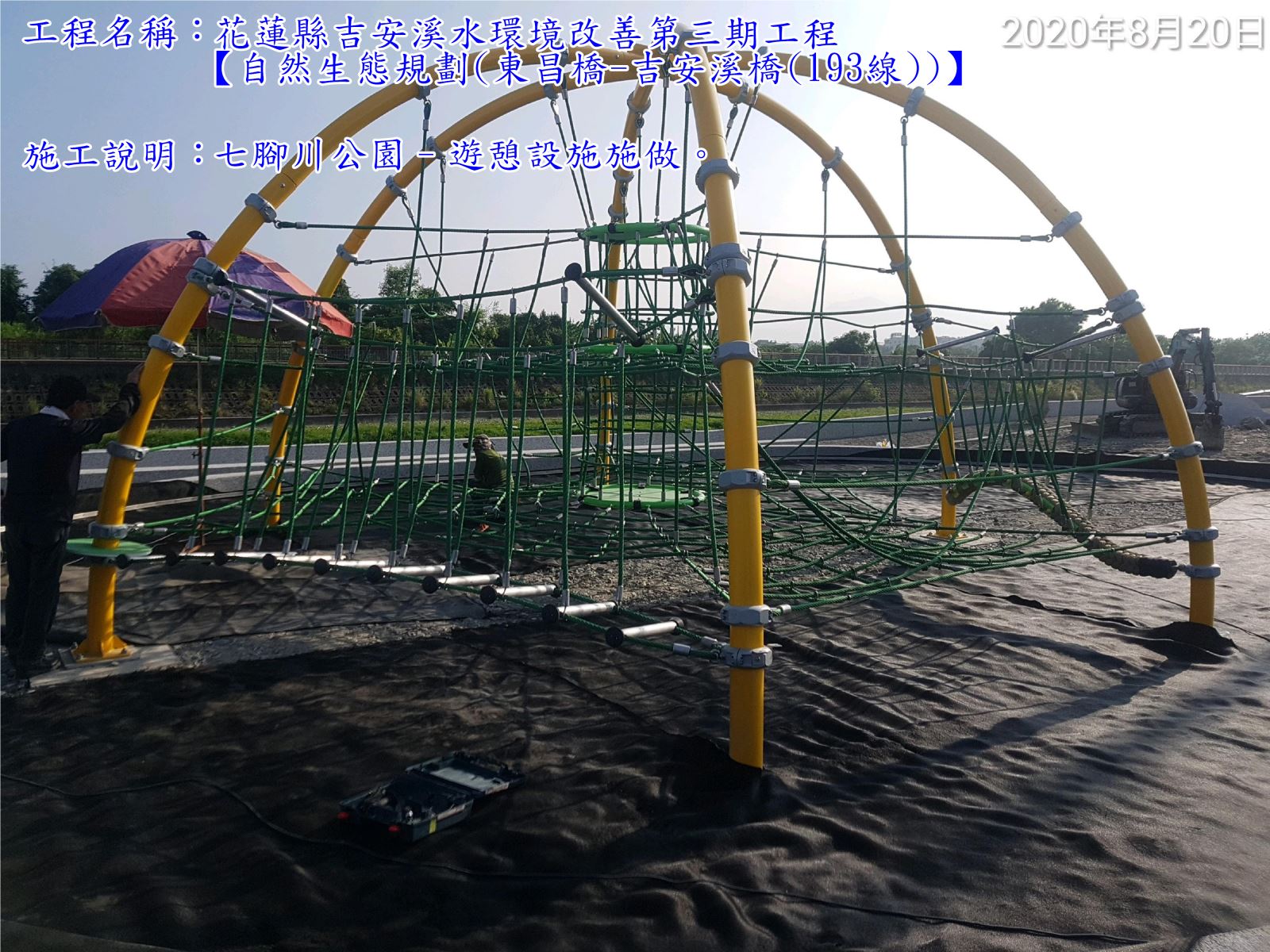

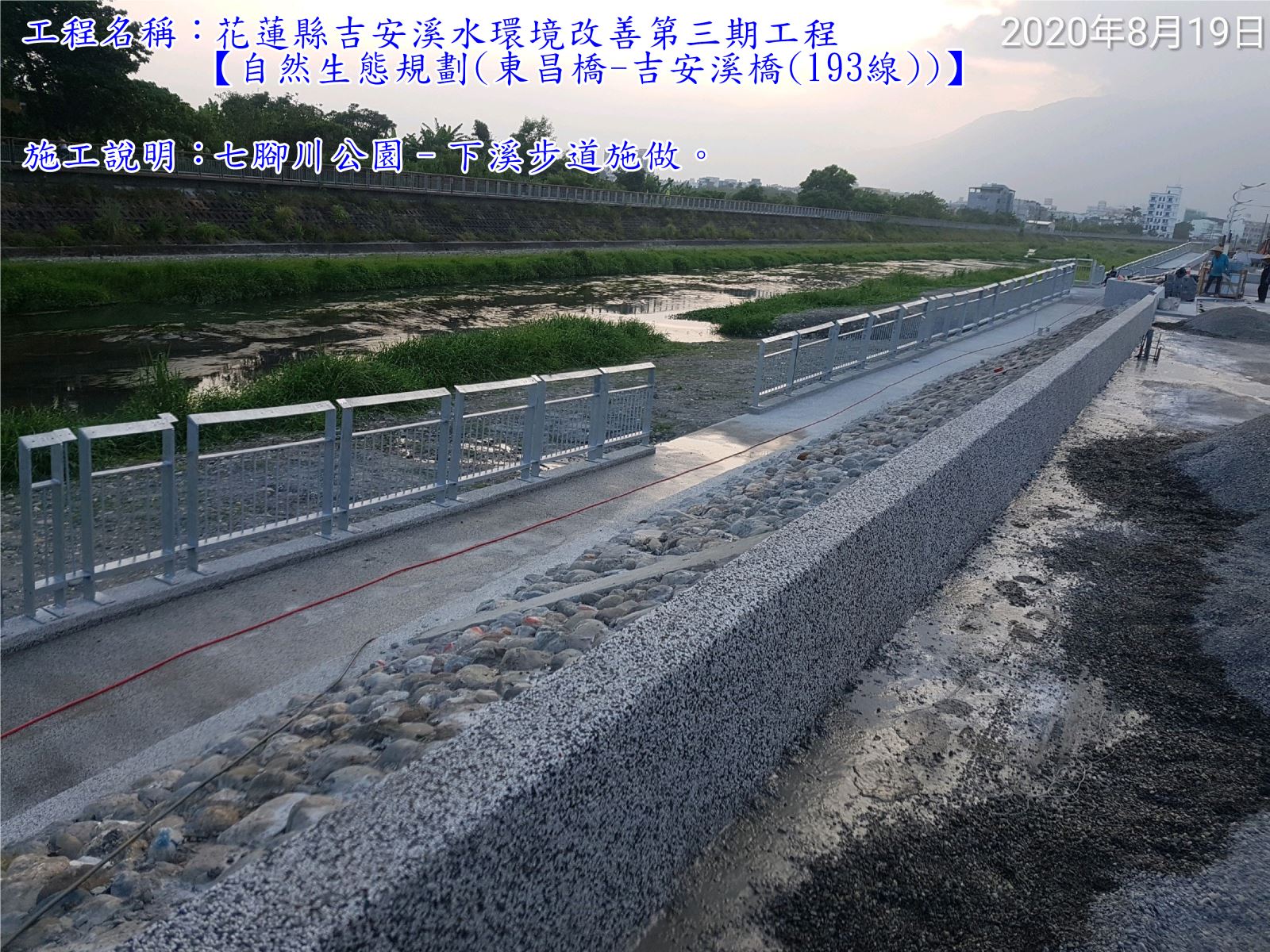

重要工程案件2020/12/18



| 項目\各期工程 | 第一期工程-休憩水岸廊道【大山橋-吉安溪橋(中央路)】 | 第二期工程-都會型休憩水岸【吉安溪橋(中央路)-東昌橋】 | 第三期工程-自然生態規劃【東昌橋-吉安溪橋(193線)】 |
| 施工廠商 | 長富營造有限公司 | 承太營造有限公司 | 東誠營造有限公司 |
| 監造單位 | 台典工程顧問股份有限公司 | 台典工程顧問股份有限公司 | 台典工程顧問股份有限公司 |
| 工程(預算)經費 | 9,398萬元 | 5,348萬8,000元 | 5,269萬元 |

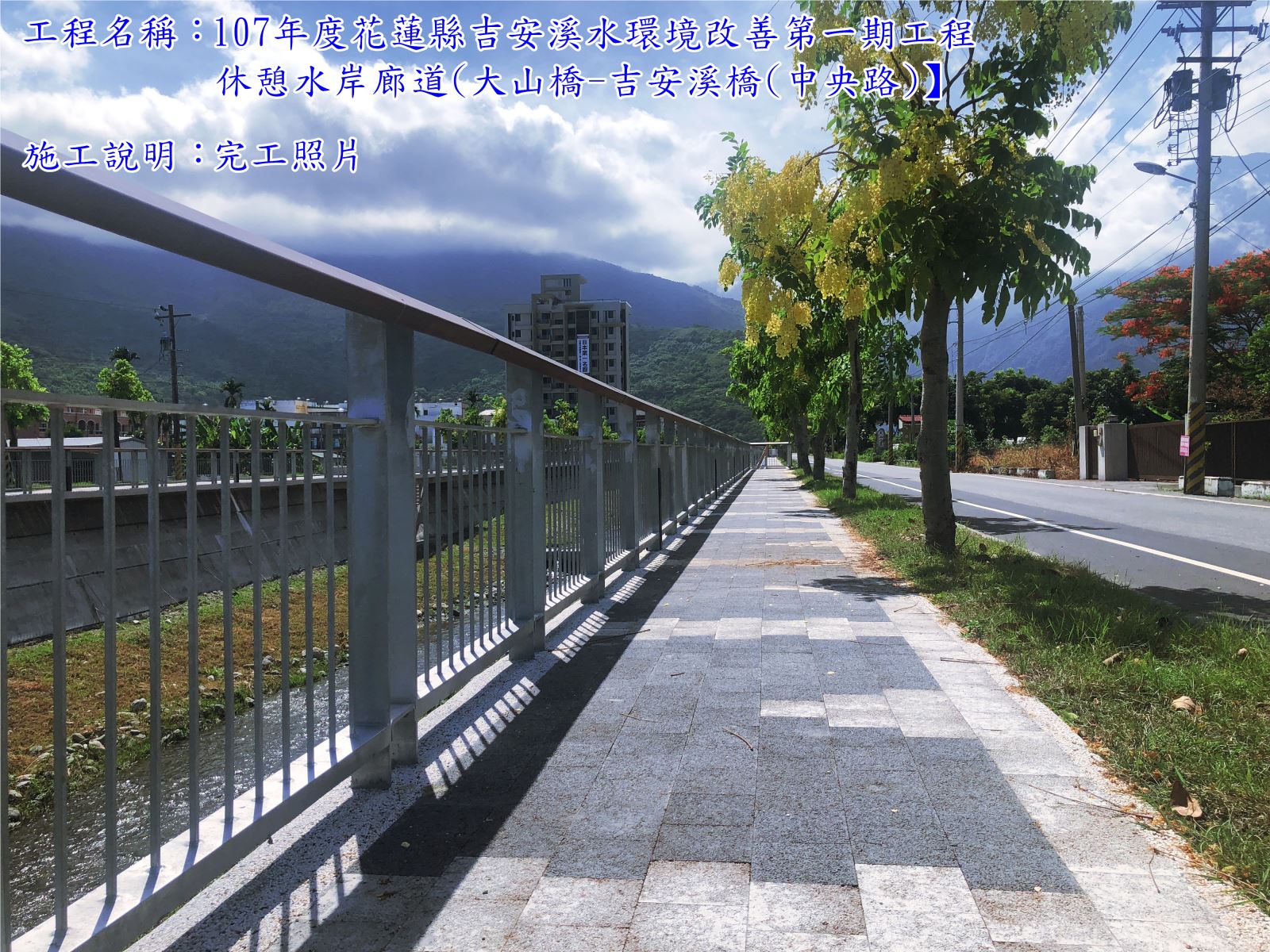

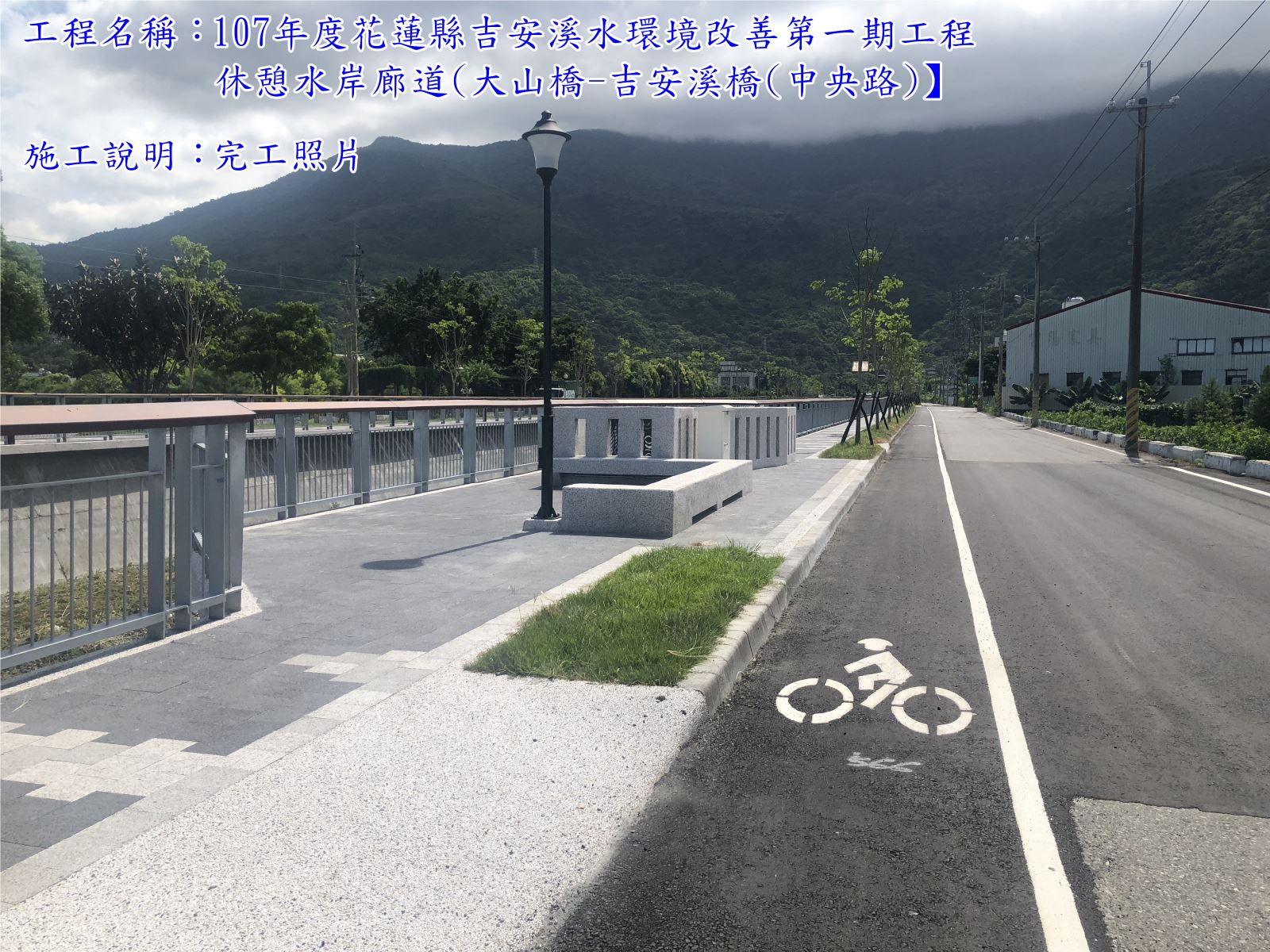

| 開工日期 | 108年3月15日 | 109年3月31日 | 108年9月2日 |

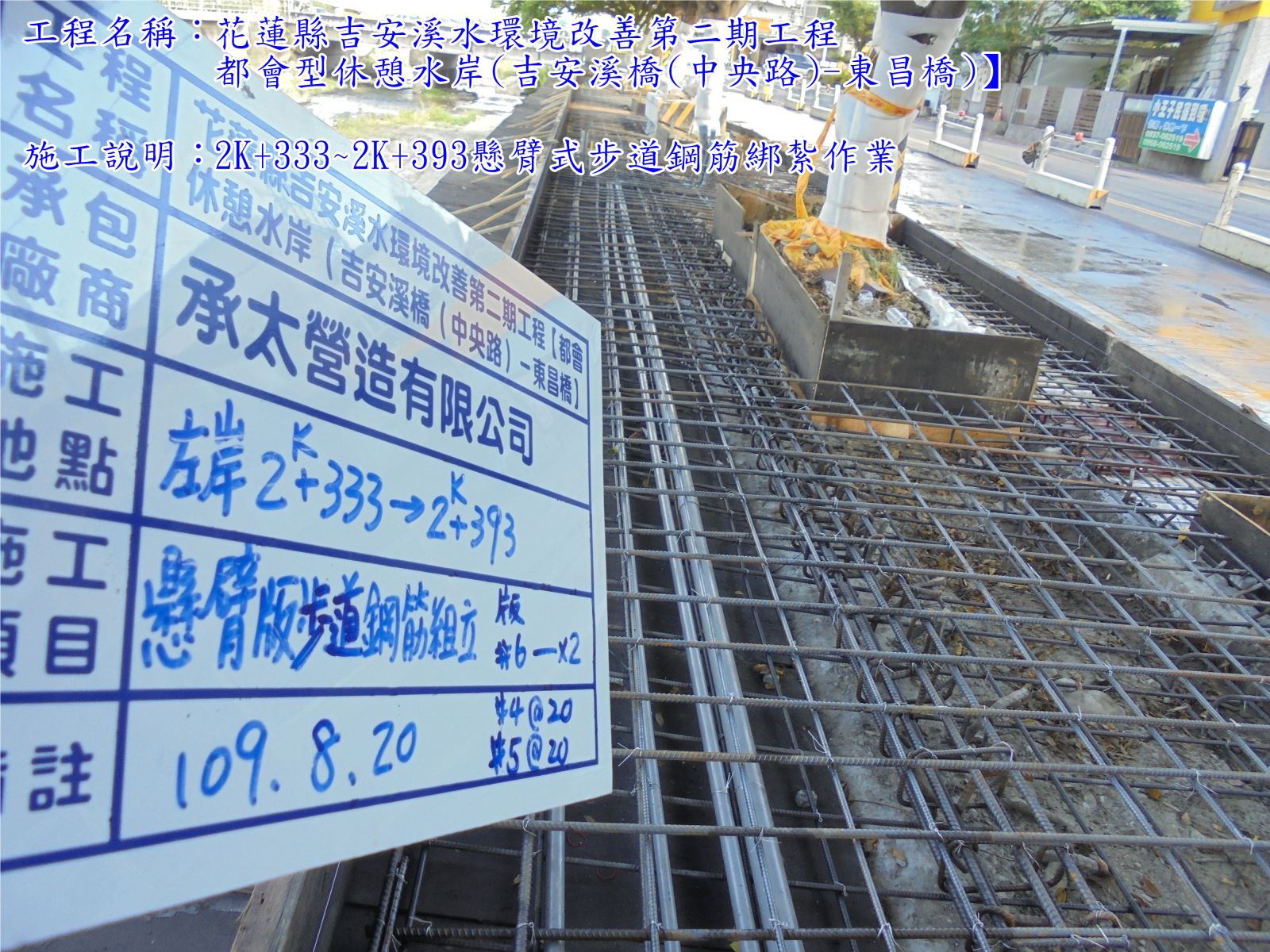

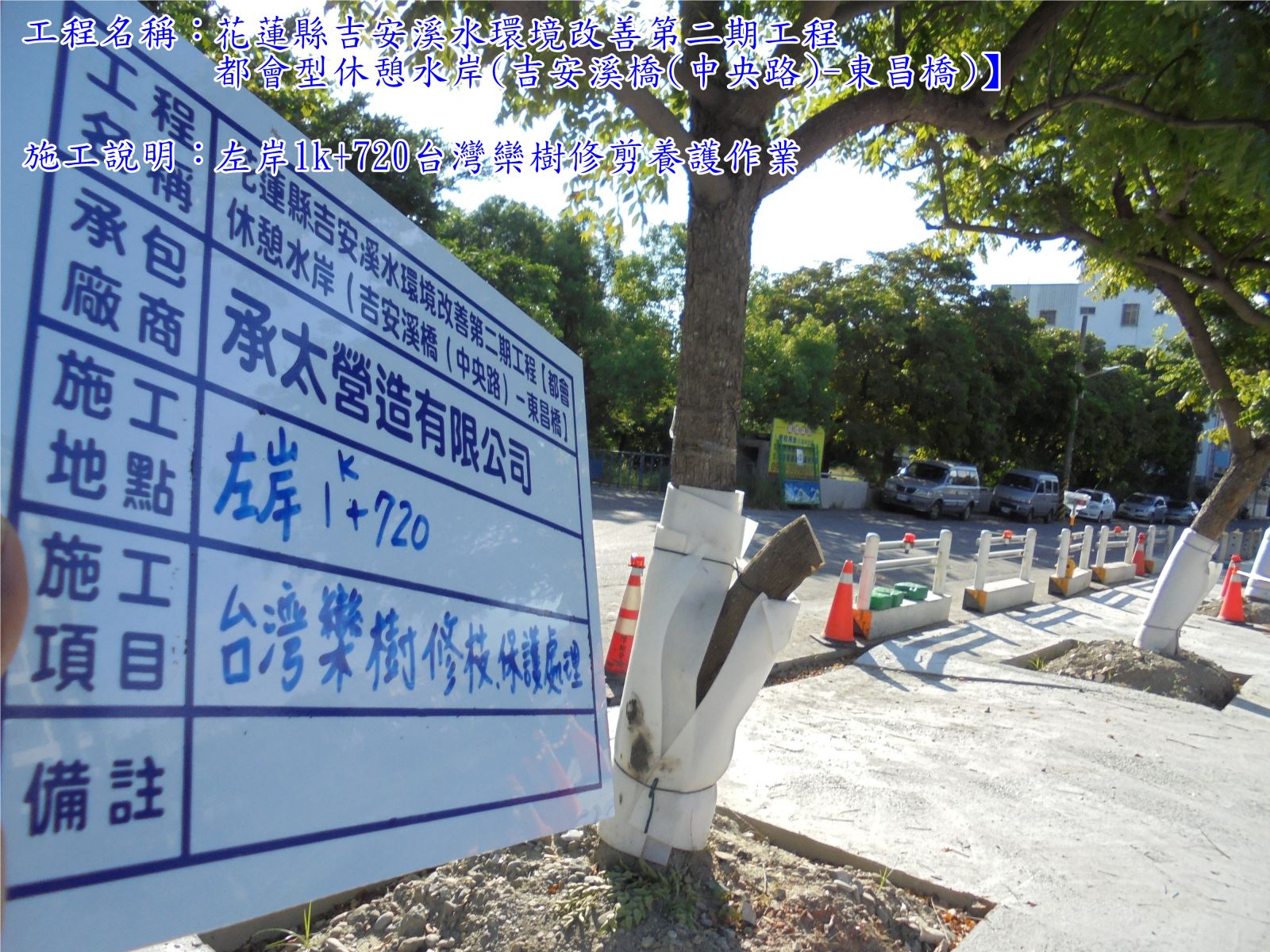

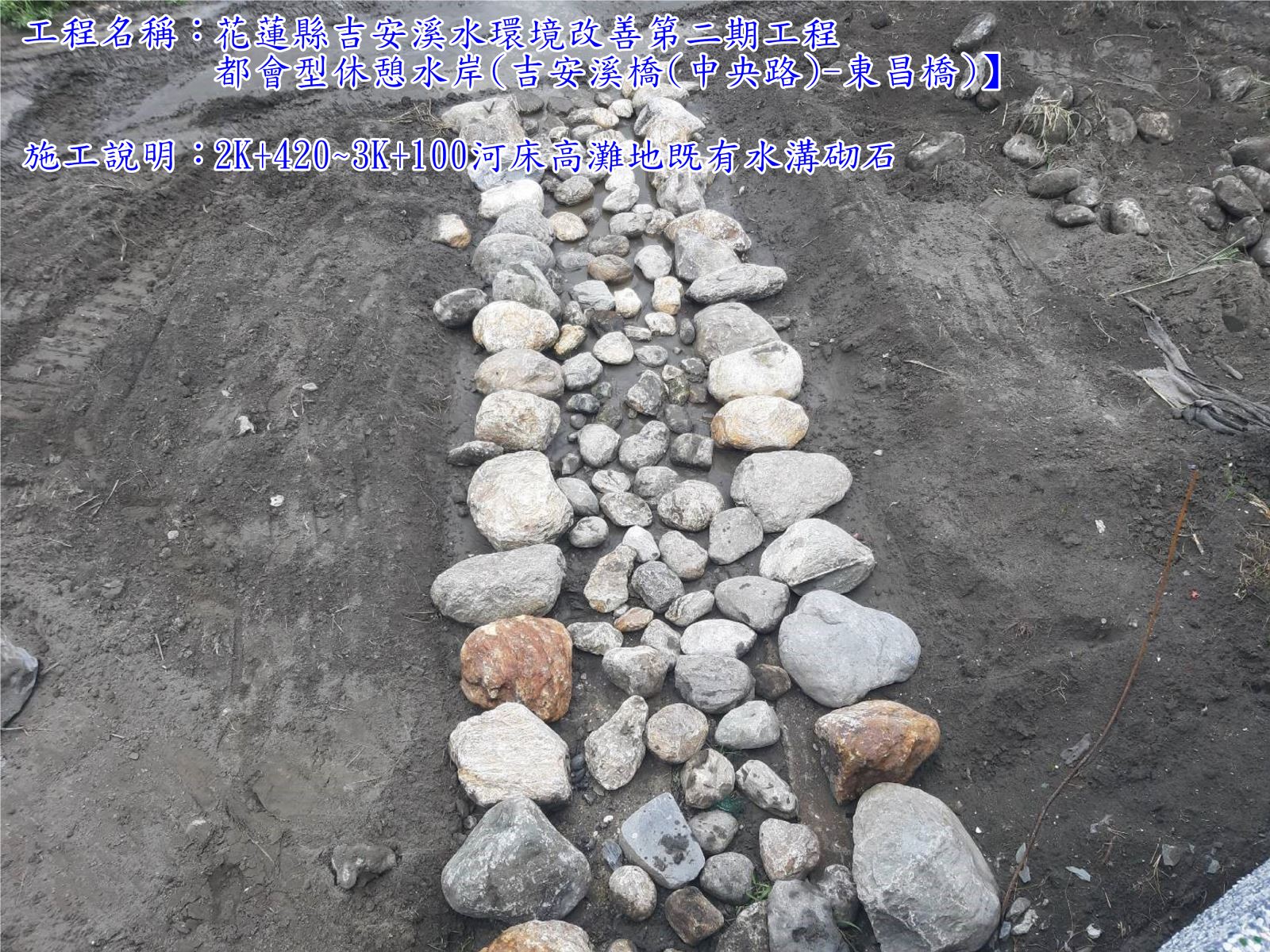

| 預訂完工日 | 實際完工109年6月18日 | 109年12月10日 | 實際完工109年9月8日 |

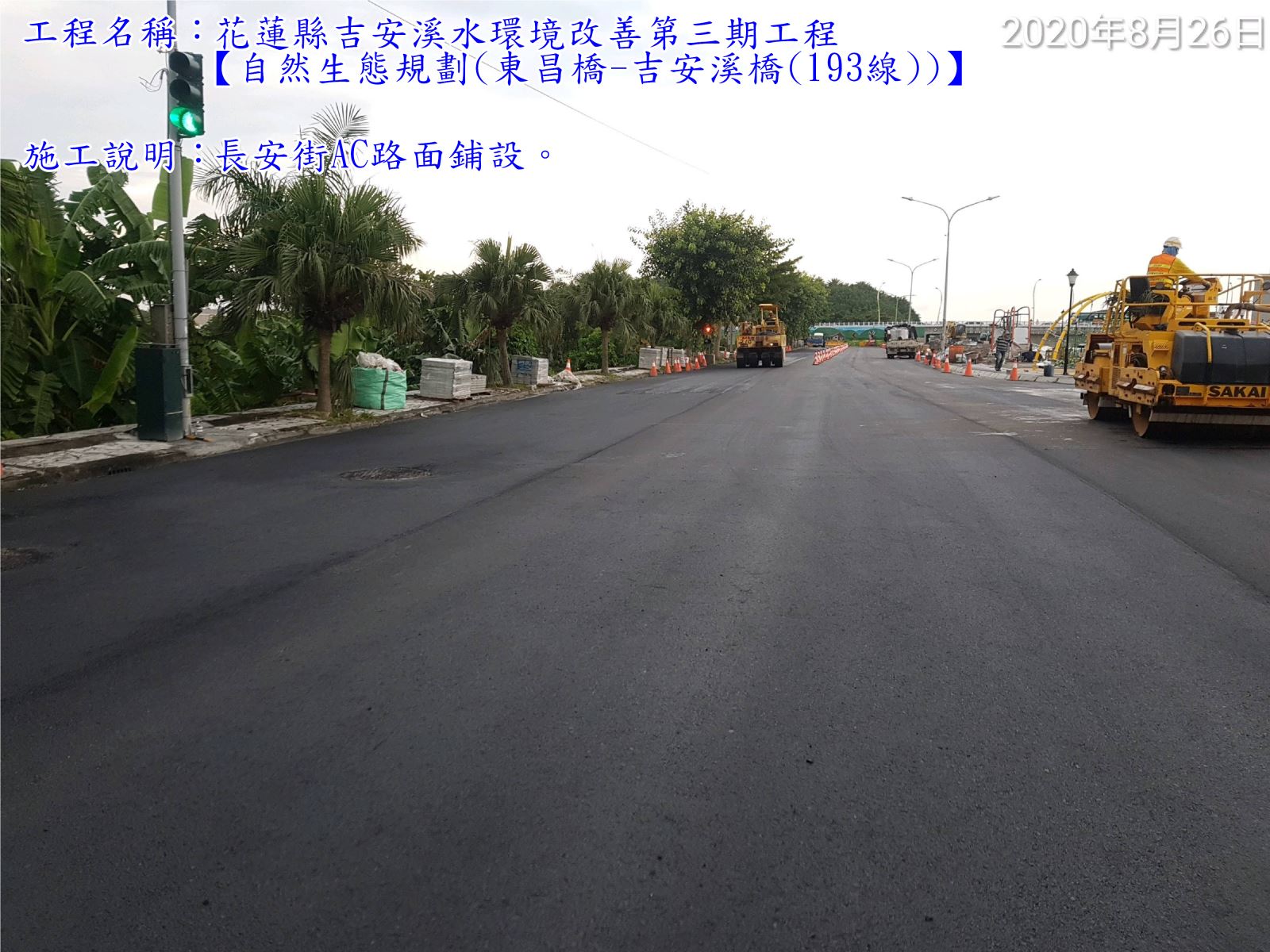

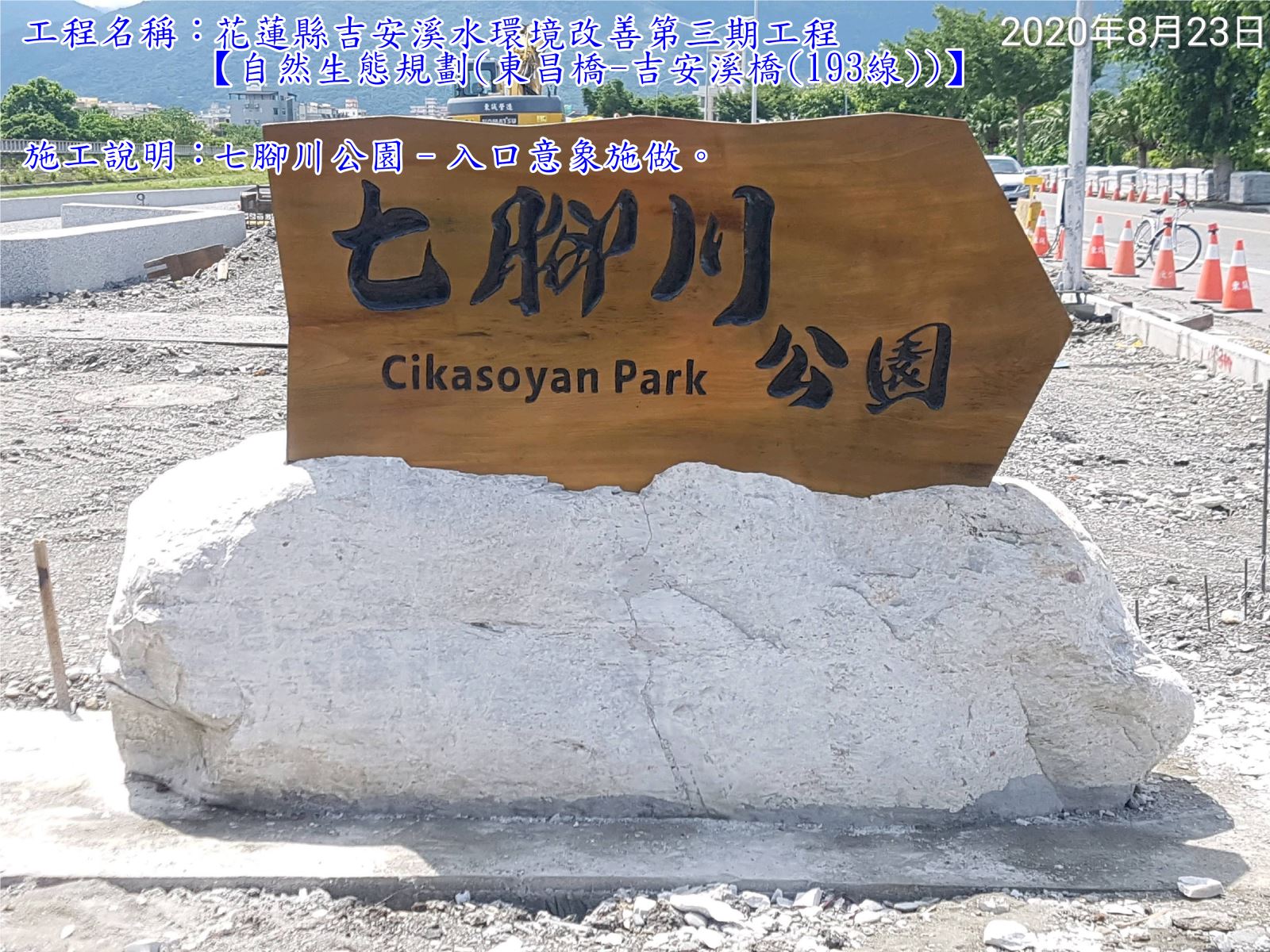

| 工程實際進度 | 100% | 100% | 100% |
